杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

01. 铺装技术标准

1、样板先行

(1)所有大面积的铺装类型以及特殊铺装类型(如:圆形铺装节点等)必须做施工样板;

(2)铺装类陶土砖植草砖花岗岩样板面积不少2*2平方米,侧石、平石不少于5米长度制作交付标准;异形石材压顶长度不少于1米制作样板;各类地被以不同品种及同品种的不同规格,均须在现场按照交付标准栽植不少于2*2平方米样板供验收;草坪铺设样板不少于5平方米;

(3)施工样板经确认后,需保留至该标段工程竣工,以便所有进场的施工班组都能直观的了解工艺要求。

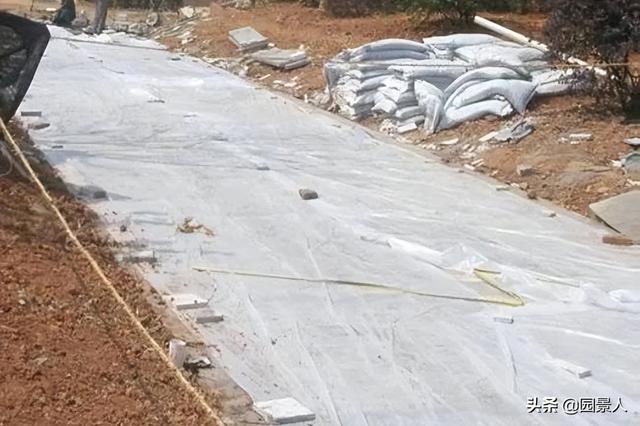

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

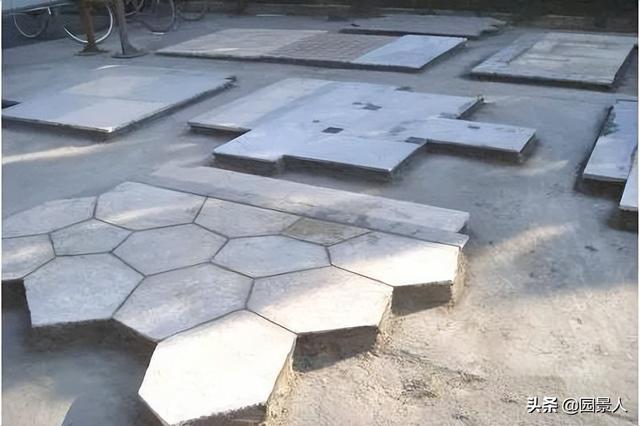

2、预铺试排

(1)复杂铺装,在正式开始铺贴之前需进行预排;

(2)所有铺装,铺贴过程中,需小范围进行预排并及时调整,以控制对缝、排版、平整度等细节;

(3)预排试铺也是控制色差的有效手段,可在预排过程中将色差较大石材剔除。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

3、平整度

(1)相邻石块接缝高低差控制要求≤1mm;

(2)1m靠尺测平整度误差控制要求≤2mm;

(3)敲击时应使用橡皮锤,尽量避免使用铁锤直接敲击,防止石材破损。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

4、直顺度

(1)同一区域石材铺装线条必须挺直;

(2)相邻区域石材有排版对缝关系的,留缝必须在同一直线上,不得错位;

(3)直顺度要求5M内误差不超过5mm。

杉木支撑杆供应商(杉木杆支撑杆批发)

5、缝宽控制

(1)同一区域同一铺装类型,缝宽误差控制要求≤2mm;

(2)需特别注意路缘石、压顶石等大尺寸石材的缝宽误差控制;

(3)仅靠拉线无法有效控制缝宽误差,需借助专门工具。

杉木支撑杆供应商(杉木杆支撑杆批发)

6、色差控制

(1)定样:由设计师、管理人员在前期样板阶段进行控制、选择较容易控制色差的材料。

(2)选材:由施工单位在加工材料之前,从源头上对货源进行筛选。安排专人在石材产地进行筛选,建立专门的供应渠道,选购同一批次的材料。

(3)加工:由石材加工人员在石材切割前进行控制,切割工人对工程板进行再次筛选,挑选品质好、色差小的毛板进行加工。

(4)运输:由供货商在存放、装卸过程进行控制;在此工程中需避免不同色度的石材混杂在一起被搬运到施工现场。

(5)铺贴:由铺装工人在现场施工时进行控制,分拣掉质量低、色差大的材料,尽最大可能地控制材料的色差,保证铺装的品质。

(6)技术要点:

①货源筛选,选区同批次毛料;

②加工过程筛选;

③同批石材编号包装运输;

④现场铺贴时预铺筛选。

杉木支撑杆供应商(杉木杆支撑杆批发)

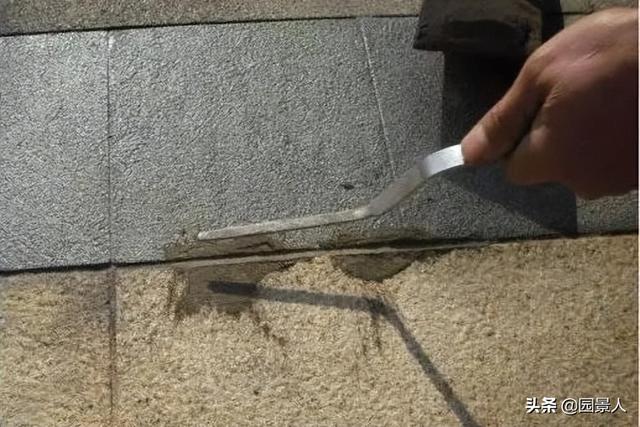

7、填缝勾缝

(1)弹线修缝;

(2)清洗、保洁;

(3)勾缝剂选择及配比;

(4)勾缝深度统一;

(5)勾缝完成后的保洁工作;

(6)严禁拖浆勾缝;

(7)项目可根据实际情况选择勾缝或者自然缝。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

8、成品保护

(1)石材包装需注意保护边角;

(2)石材运输及二次搬运时需关注石材保护;

(3)铺装完成后做好成品保护。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

9、排水坡度

(1)室外道路、广场、平台等饰面层需保证排水通畅、无积水现象;

(2)根据图纸确定的排水方式,采用的为单面坡还是双面坡,一般情况下排水坡度宜控制在0.5%—2%,在有困难的局部区域坡度可更缓一些,但最低不应小于0.3%,最大坡度上限不宜超过8%。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

10、立面施工

(1)景墙或花池类景观构筑物在正式施工前需做样板墙(样板墙体尺寸控制在高80cm×宽100cm),严格控制石材色彩、压顶及阳角处理工艺;

(2)石材转角处压顶需为整块,禁止斜切对接。花池棱角需倒小圆角;

杉木支撑杆供应商(杉木杆支撑杆批发)

(3)石材铺贴允许偏差值:表面平整度1mm,缝格平直2mm,接缝高低差1mm;

(4)普通石材的铺贴阳角采用海棠角;

(5)文化砖阳角处需使用转角砖铺贴;

杉木支撑杆供应商(杉木杆支撑杆批发)

(6)树池、花坛、低于1.5M的矮墙饰面可采取湿贴法;

(7)1.5M—2M的景墙(非流水景墙)、造柱的石材饰面(考虑到安全性与易返碱性),设计为非干挂法的情况下,应采用湿挂法。工艺流程:石材开槽(不少于四道,边角两处,侧边两处)—铜丝绑扎(16~20号铜丝长度30CM,绑扎至开槽处并灌注云石胶)—墙体弹线—墙体固定M6×55膨胀螺丝—石材固定绑扎至膨胀螺丝上(墙体至石材间隙控制在3~5CM)—间隙注浆;

杉木支撑杆供应商(杉木杆支撑杆批发)

(8)流水景墙及2M以上的景墙、立柱、门廊立面石材(无异形斜坡度造型的墙体)可采用开槽式干挂法;

(9)门廊顶部、斜坡度造型墙体石材需采用背栓式干挂法。

杉木支撑杆供应商(杉木杆支撑杆批发)

02. 部品材料节点标准

1、汀步·景石

(1)汀步放线顺畅自然;

(2)汀步石材间距统一;

(3)每块石材汀步应水平设置(起伏地面可微坡度);

(4)汀步间植草的,草坪土面(草根)应与汀步持平,不得低于石材面层,防止崴脚。

杉木支撑杆供应商(杉木杆支撑杆批发)

2、压顶

(1)景墙压顶在拼接时必须要求所有单块压顶石材规格/饰面/倒角一致,无明显色差、缺损及污染;

(3)拼接时要保证脊线的挺直和边界线的顺直,同时要保证整体压顶石材完成面标高的一致;

(4)除与规则式相关适用要求外,还要求:压顶的拼接需按圆弧/圆形的弧长/周长均分,且所有拼缝需指向内圆心;

(5)每块压顶置放必须结实、牢靠,不翘、不歪;工艺精细到位,浑然天成;

(6)转角压顶(建议好采用整块石材做型材加工)角线呼应、统一,棱角分明、美感突出。

杉木支撑杆供应商(杉木杆支撑杆批发)

3、台阶

(1)台阶排布要根据实际区域进行调整,严禁中通缝;

(2)硬基础与回填土上基础接口处,立面板材应预留一定长度余量,防止少量沉降造成石材吊脚;

(3)台阶的厚度应统一,必要时采用等厚轮二次加工。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

4、护角

(1)控制砼基层平整度,保证铺贴砂浆厚度,若铺贴砂浆厚度大与30mm时,要求进行砼二次找平;

(2)在铺装完成后边缘走边护角,防止在交叉施工时踩踏铺装边缘。

杉木支撑杆供应商(杉木杆支撑杆批发)

5、冰裂纹、自然纹

(1)冰裂纹铺贴:主板材料必须是五边形以上材料、锐角不能超过1 个,面层一致、厚度统一、无明显色差,规格大小宜控制在150~350mm,相邻板材至少保证有一条边吻合或直线对应,留缝1~1.5cm ,用1:1白色水泥砂浆嵌缝。缝宽要一致,勾缝的水泥面要低于板材的完成面,且水泥的高度要保持一致;

(2)自然纹铺贴(板岩、砂岩):主板材料大、中、小比例控制在3:5:2 范围内,整体厚度差不超过2 公分,石料边沿较为平齐、无明显豁口、探角。

杉木支撑杆供应商(杉木杆支撑杆批发)

6、水洗石、胶粘石

(1)籽石粘接牢靠,平整、密实,桨体饱满、平整、低于石面5-8MM,水洗工艺明显、细腻;

杉木支撑杆供应商(杉木杆支撑杆批发)

(2)面层无污染、无坑洼、无鼓包、无裂缝,无积水隐患;10 平方米内,必须有分隔缝(或用铺装抽条分隔),且分隔缝必须与收边铺装缝口连接;

(3)收口收边连接平顺、整齐、无毛边。

杉木支撑杆供应商(杉木杆支撑杆批发)

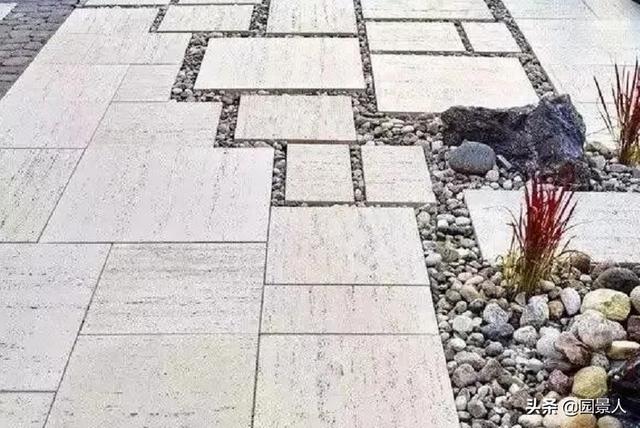

7、卵石铺装

(1)花岗石与卵石间铺装,放线尤为重要,同时需关注异形石材的拼铺装,卵石大小,空隙尺寸,平整度等细节;

(2)卵石大小应基本一致,采用扁平状卵石均匀立铺;

(3)立铺不能有通缝现象,应达到设计厚度,平整度,压实度,卵石平铺,缝隙控制在5mm-8mm,不能有通缝现像;

(4)卵石立铺,缝隙控制在5mm之内;

(5)水泥砂浆高度不超过鹅卵石一半。

杉木支撑杆供应商(杉木杆支撑杆批发)

8、透水砖、烧结砖

(1)感观效果要求:排版工整、工艺细腻、缝口规律;铺装面平整、饱满、干净、无污染;

(2)排模放线:现场必须采用完全排版铺装,排版时整体排版与区域排版要高度统一、通缝,色彩搭配和谐,挑带效果明显,与周边绿地连接平顺、自然;铺装时,横向排版必须确保整模连接,或半模对接;收口处严格杜绝不规则小角贴补现象(要不整砖、要不半砖、要不等腰直角三角形砖块、要不成品转角砖);

(3)铺装排水通畅、无排水死角,无积水隐患;纵向坡度合理、顺畅自然,无明显标高落差;横坡控制在2-5%范围内;

(4)砖体平稳、安装结实牢靠,扫缝专业、精细;必须密缝铺装,缝口不得大于1MM,砖体边沿无明显毛边现象。

杉木支撑杆供应商(杉木杆支撑杆批发)

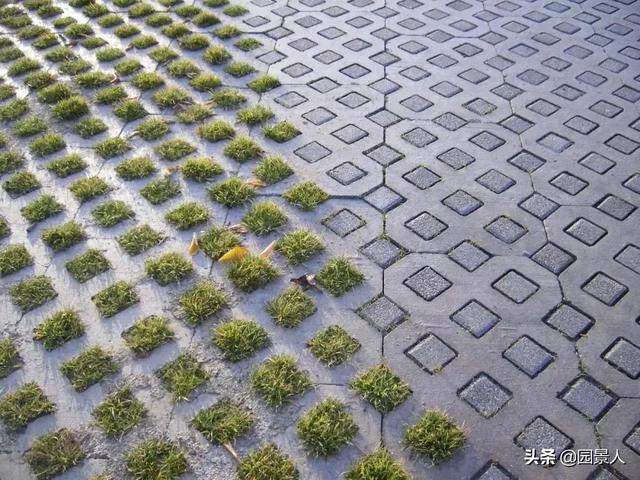

9、植草砖

(1)植草砖在铺设时,应根据设计图案铺设植草砖,铺设时应轻轻平放,用橡胶锤锤打稳定,但不得损伤砖的边角。然后用营养土填满植草砖孔洞,再植草,浇水养护;

(2)植草砖内植草完成面土壤必须低于植草砖的上平面2cm以上,防止车轮碾压造成草枯黄死亡;

(3)草坪铺设时须压紧防止草坪脱落。

杉木支撑杆供应商(杉木杆支撑杆批发)

10、生态砖

(1)场地清理:清理基层上的浮浆、落地灰、油污等影响粘结强度的物质,铲除基层突起物,以保证找平砂浆厚度不小于3cm;

(2)基层处理:铺贴前先清扫基层,洒水湿润后,在基层表面刷一道水泥浆,增强与基层的粘接强度,不要一次性刷过大面积,随铺随刷;

(3)养护及成品保护:铺贴工序完成后,面层加以覆盖。根据现场实际情况定期检查湿度及强度变化进行洒水养护,不得上人或碾压以免造成空鼓,养护时间不小于7天;

(4)考虑到人造材料热胀冷缩系数大于天然石材,生态铺石缝宽易控制在2-3mm;

(5)生态砖铺贴完成后,需用干水泥完成扫缝后,再进行二次勾缝(深度控制1~2MM)。

杉木支撑杆供应商(杉木杆支撑杆批发)

11、景石

(1)景石安装、摆放自然、有趣;

(2)孤植景石要埋深1/3,露1/3,植物遮挡1/3,基础采用混凝土固定,基础不外露;

(3)景石跌水考虑植物组团、遮挡,使景石跌水融入绿化组团中;

(4)景观石现场安装时,采用钢抓钉进行连接,连接部位用水泥砂浆粘接;

(5)抓钉安装、砂浆粘接部位尽量进行隐蔽、涂刷,保持表面整洁;

(6)景观石无脱层及锐角,避免后期安全隐患。

杉木支撑杆供应商(杉木杆支撑杆批发)

12、水景

(1)水景结构混凝土浇筑前应检查钢筋制作绑扎,穿管,封堵,模板安装等,浇筑过程中检查混凝土等级(强度及抗渗等级)及施工质量;

(2)安装工作检查泵坑大小及深度是否满足水泵安装,给水管及阀门、溢流管、放空管及阀门是否预留,阀门是否设置检查井,位置是否合理等;

(3)水池结构浇筑尽量放在白天,需严格按要求进行振捣;尽量保证一次浇筑成型,如分批次浇筑需将接口处清理干净,结构完成后统一沙灰找平;

(4)水池结构浇筑完成、防水完成后、面层施工完成后需分别进行三道蓄水试验,每道工序经验收合格后再下一道工序施工;

(5)跌水水口平滑顺直,出水平顺,无挂流或阴湿,避免水喷洒出水池外;如采用金属需要保证厚度及强度,一次成垄,避免焊接;

(6)跌水、水幕、静水面等须严格控制压顶水平度;

(7)压顶施工须采用座浆、挤胶工艺。

13、铁艺

(1)铁艺栏杆与地面交接处,地面材料开口应按铁艺栏杆大小切割,不大于3mm的安装缝隙;

(2)铁艺需做热镀锌,锌膜不小于60um厚,表面油漆采用防锈漆、底漆、中间漆、面漆干膜总厚度不小于150um;保证锌面完整,不准有漏镀缺陷;铁艺焊接需点焊并打磨平整;

(3)外露防锈螺栓应采用304#不锈钢刷同色漆处理;钢构件允许偏差值:平直度5mm,垂直度5mm;

(4)栏杆与墙柱及压顶连接收口多采用膨胀螺栓固定,且会出现螺栓头,采用装饰盖固定;

(5)铁艺栏杆安装须上下口高度均统一,垂直度2米靠尺不大于8mm;

(6)为增强焊接强度,铁艺焊接要确保满焊,如方管要四边满焊不能仅进行对称两边焊接。

杉木支撑杆供应商(杉木杆支撑杆批发)

14、防腐木

(1)木平台与绿地衔接之间必有排水沟,排水沟应隐藏在木板下;

(2)木平台基础增加墩子避免防腐木与地面接触;

(3)木板踏面应采用直接6-8mm的不锈钢螺丝固定;

(4)木板踏面边缘必须倒角3-5mm;

(5)木板之间缝隙不宜超过5mm;

(6)木制铺装不允许松动,无变形,油漆无脱落,缝隙宽窄一致。

杉木支撑杆供应商(杉木杆支撑杆批发)

15、钢构

(1)钢构安装管线穿钢构内部,管线不外露;

(2)焊接处牢固,防锈处理;

(3)统一打磨对焊接及不平处用原子灰找平;

(4)与各材质衔接处收口细致;

(5)钢结构拼装时为便于调整累计误差,同时为减少焊接变形,尽可能地采用从中间向两边安装的安装顺序;

(6)如有防雨要求,需考虑防雨板材安装及排水要求。

杉木支撑杆供应商(杉木杆支撑杆批发)

16、塑胶地垫

(1)塑胶地垫应采用环保塑胶地面材料,控制含胶量,避免后期开裂;

(2)塑胶地垫施工安排置于大面施工完成后,垫层浇筑需设置1%坡度;

(3)塑胶地垫与相临硬质材料收边整齐,摊铺完成后及时对边界进行切割;

(4)预埋件必须采用防锈材料,不得突出塑胶面层;

(5)塑胶面层不同色块之间的交接边缘线要自然顺畅,确保图案美观。

杉木支撑杆供应商(杉木杆支撑杆批发)

17、沥青道路

(1)路面平整合理排水坡度,杜绝路面积水现象出现;

(2)沥青路面与路沿石、井盖、篦子等交界部位,标高控制应准确,交接处处理整齐、清爽,整体观感美观;

(3)沥青摊铺时应注意周边石材等成品保护,防止污染;

(4)沥青碾压时应注意侧平石距离,防止压碎侧平石

(5)车行道路沥青铺设宜分两次进行,先铺设粗沥青,满足规划验收要求,待规划验收后铺设表层细沥青,避免污染及破坏;

(6)道路划线需流畅。

杉木支撑杆供应商(杉木杆支撑杆批发)

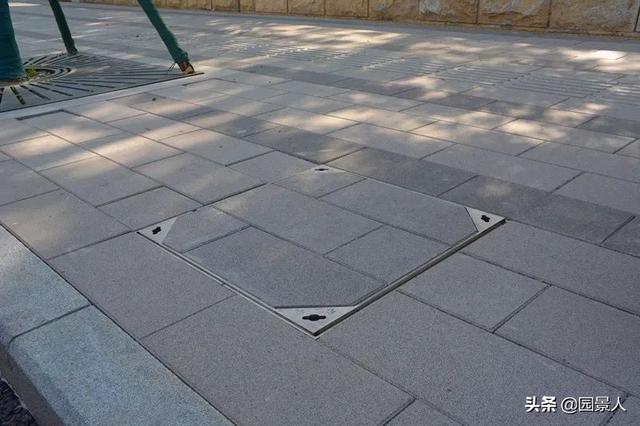

18、井盖

(1)根据项目实际情况选择无边框或有边框井盖;

(2)铺装井盖大小可根据实际情况进行调整(尽量避免过大的井盖),井盖收口有机分明;对缝线条顺直、排版符合模数,与大面融为一体,与周边铺装高低差小于2mm;

(3)严禁铺装井盖跨不同材质铺装或置于软硬景交接处;

(4)所有装饰井盖尽可能做双层井盖,即一层装饰,一层功能。

(5)绿化装饰井盖禁止放在不同层次苗木交接处;

(6)井的定位需完成管综叠图,绿地内的种植井盖上沿应高于种植土2-3cm,确保水土不流入井内,草坪铺设完成面与井盖上沿持平或略高于井盖上沿。

杉木支撑杆供应商(杉木杆支撑杆批发)

03. 绿化工程

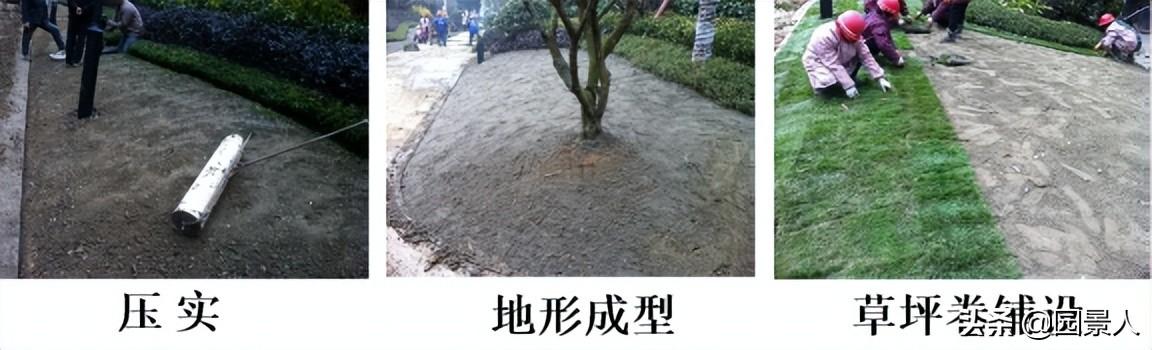

1、地形营造

(1)地形整理前跟具坡形解决周边排水问题,堆坡土型饱满,不下陷,无明显沉降,坡度自然平缓;

(2)对顶板上施工堆坡考虑顶板承载,高度不高于1.8米;

(3)堆坡应形成带状高低起伏、步移景异的效果,堆坡需略高于设计标高,以防止沉降而影响、效果;

(4)堆坡造型时,中心土表应高于路沿石或挡土墙,边沿土表低于路沿石或挡土墙3-4cm。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

2、苗木选型

(1)主干乔木/主景树:要求移栽苗、全冠、树形饱满且满足设计规格要求、长势良好、无病虫害、严禁截主干苗木;种植季节枝叶保留率70%以上,非种植季节枝叶保留率50%以上,修剪不得修剪外围枝,只能修剪内堂枝;

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

(2)中层乔木:形态优美,树形饱满,枝叶繁茂,满足图纸的规格要求;

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

(3)球类:要求修剪后规格达到设计要求球型饱满、不脱脚、无空洞、长势良好,无病虫害。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

3、苗木验收

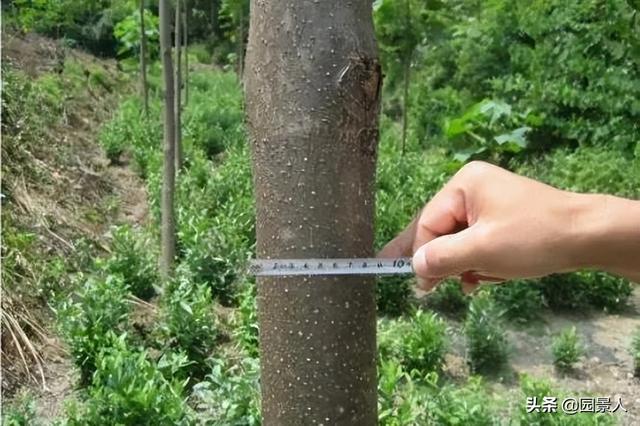

(1)苗木胸径、高度、冠幅满足设计要求;

(2)乔木土球大小为胸径6-10倍,小规格的地苗(一般在7~8cm以下)为胸径的6-8倍;

(3)土球厚度应为土球直径的三分之二以上;

(最小60cm)土球完整,无破损,不散球有无病虫害;

(4)棕榈科等植物,土球应比地径大10-20cm,土球包装完整,且种植效果必须满足要求;(5)树形完整,无病虫害,一级分支3支以上,二级分支6支以上,不偏冠;

(6)根系发达而完整,有较多的侧根和须根;

(7)苗木无机械损伤,树皮完整。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

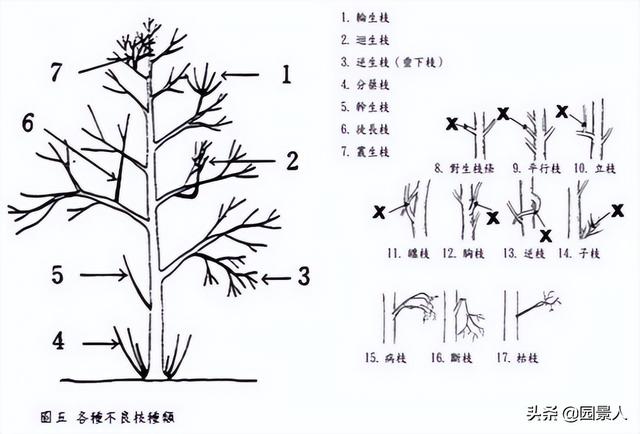

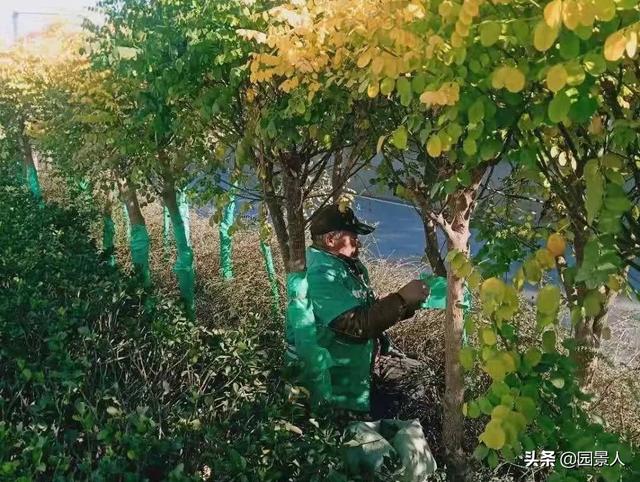

4、苗木修剪

(1)乔木修剪:以保持自然树型为基本要求,按照“多疏少截”的原则修剪,道路两侧影响行人行走的枝条必须清除,影响周界报警的枝条必须修剪;

(2)乔木修剪顺序:先上后下,先内后外,先剪大枝,后剪小枝;

(3)绿篱应在1-3季度生长期修剪,乔木应在眠期或秋季修剪;

杉木支撑杆供应商(杉木杆支撑杆批发)

(4)修剪的强度分为重修与轻修剪两种,多种剪中分为重、中、轻修剪三级。严禁使用截杆苗(北方地区特殊要求除外)。重修剪又称为截(适用于大的灌木,阔叶乔木)。1)轻截一剪去一年主枝条长度的1/5一1/42)中截一剪去一年主枝条长度的1/3一1/23)重截一剪去一年主枝条长度的3/4一2/34)轻修剪又称为疏(适用于小灌木)5)轻疏一疏枝占全树枝条的10%6)中疏一疏枝占全树枝条的10%一20%7)重疏一疏枝占全树枝条的20%。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

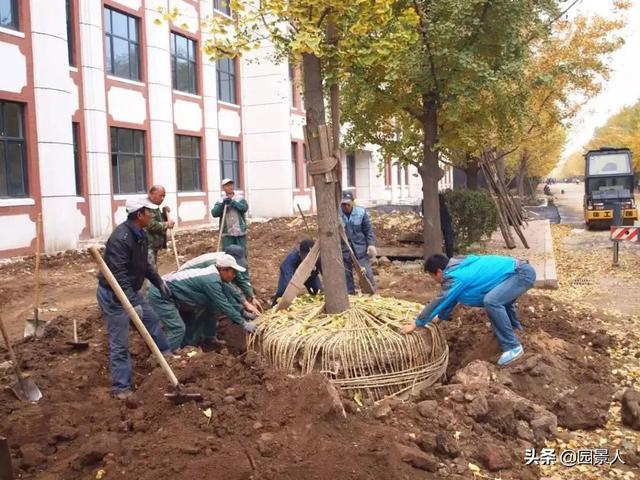

5、苗木栽植

(1)行道树乔木应保持直立,不得倾斜,乔木定向应选丰满完整的面,朝向主要视线;

(2)点景树(孤植树)种植要求:种植朝向需满足设计意图,必须选用移栽苗保证成活率;

(3)对土质较差采取树穴土换填,提高苗木成活率;

(4)土球与草皮地面保持一致,乔木种植后尽量避免馒头状突起,不高于地面且树坑必须整洁,无枯萎,死亡现象;

(5)种植穴尺寸应比土球直径大40cm,深30cm。土坑要求上下一致,坑壁直而光滑,切忌挖成上大下小的锥形或锅底状;

(6)树穴应根据放线定点中心向下挖,圆形树穴应保持上下口径大小一致。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

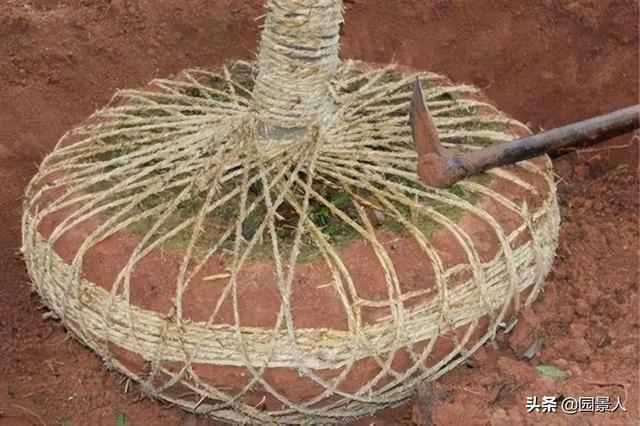

6、苗木支撑

(1)应在浇灌定根水之前架设支撑固定;

(2)井字支撑一般高度120-150cm,一字支撑高60-100cm;

(3)行道树的井字支撑,支撑点高度需统一,其两根支撑必须与道路平齐;

杉木支撑杆供应商(杉木杆支撑杆批发)

(4)支撑杆需规范,应设置牢固,防止树木歪斜,基部埋至地下30-40cm,不偏斜、不吊桩,支撑树干扎敷处应夹垫透气软物;

(5)支撑宜采用钢索、竹竿、杉木、松木支撑,颜色宜统一刷成绿色;

(6)绑扎统一,铁丝不得直接与树皮接触。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

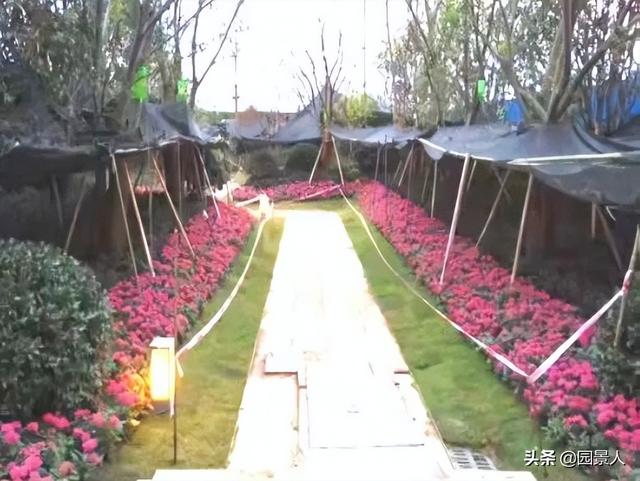

7、灌木种植

(1)地被种植根据地形依次从高向低种植,突出层次感;

(2)地被与草皮交接,斜面遮挡与草皮交接面,禁止看到草沟;

(3)周边小苗需要向外倾斜以便遮挡裸脚;

(4)灌木线条放线后现场验线,需保证线条流畅、顺直;

杉木支撑杆供应商(杉木杆支撑杆批发)

(5)灌木与灌木之间线条流畅顺直,层次清晰;

(6)灌木密度必须饱满,不允许出现露土、缺角、密度稀疏、死亡、枯萎现象;

(7)灌木与草皮留有沟槽保证正常排水,沟的线性跟灌木边缘走,保持优美流畅。草皮与灌木采用人工切割沟槽,且沟的边缘斜向草皮一边利于排水。

杉木支撑杆供应商(杉木杆支撑杆批发)

8、草坪建植

(1)草块或草皮应选择无杂草、长势较好的草源,草卷土层厚度要求为3cm 。

(2)小面积草坪设置3%排水坡度,大面积草坪(大于1000平米)需设置排水盲管;

(3)草坪铺植前,用机械或碾子将场地碾压并找平,不得出现2*5cm以上的坑,根据需要可敷细沙2-5cm;

杉木支撑杆供应商(杉木杆支撑杆批发)

(4)草坪铺设时草坪间不留缝隙,不能重叠,均匀覆盖完整,土不裸露,平整度良好,草坪铺设完成后需适度滚压;

(5)草坪铺设后需洒水, 再进行碾压、拍打、踏实,并保持土壤湿润直至新叶开始生长。

杉木支撑杆供应商(杉木杆支撑杆批发)

(6)种植土内不允许有一块≥直径2CM石块、混泥土块、砖块、及生活垃圾。

(7)草皮无枯死,露土、污染、无杂草、无垃圾。

杉木支撑杆供应商(杉木杆支撑杆批发)

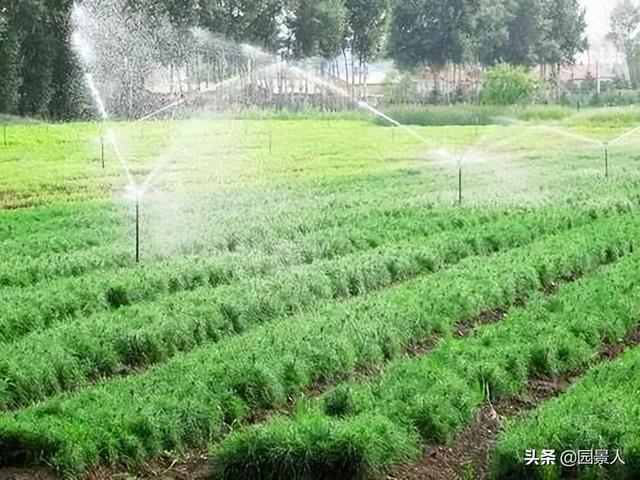

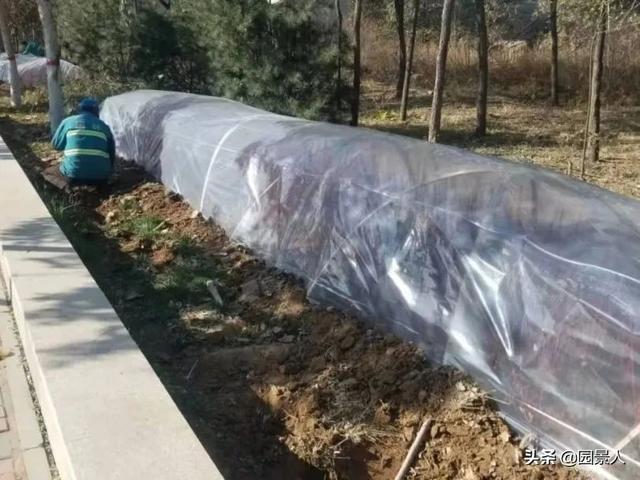

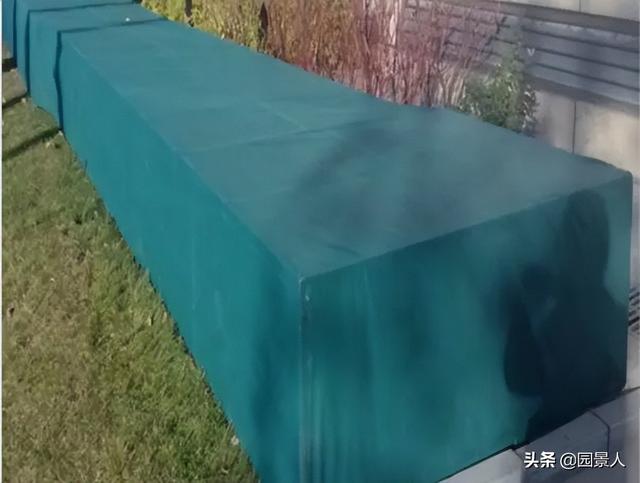

9、防冻措施

(1)采用方木条做防寒龙骨,避免使用竹竿做龙骨,可保证防寒布平整顺直;

(2)防寒画面选择印有绿篱及花卉样式的防寒布,避免使用颜色单一的绿色防寒布和彩条布

(3)防寒布表面平整,无褶皱;

(4)保证防寒龙骨顺直,需拉线固定,相同样式的防寒布在同一平面,同一高度;

(5)龙骨加固牢固,避免歪斜;

(6)下口多余布条剪下来或卷好固定到防寒布内侧。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

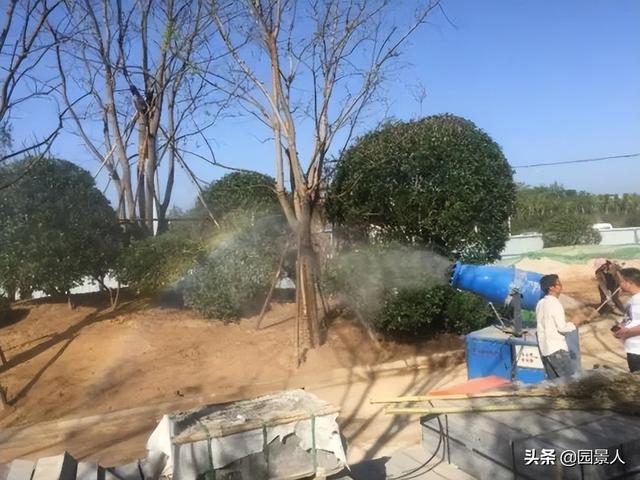

10、高温种植措施

(1)夏季高温季节,需在进场前1天起苗,做到当天早晨6点前进场,尽量保证苗木的起挖、运输、栽植不超过24小时;

(2)乔木需使用同纬度移栽苗;

(3)避开高温种植时间,上午11点至下午3点不宜种植苗木;

(4)加大苗木的修剪量与梳枝量,修剪量应达到1/3或2/5;

(5)对蒸腾量较大的乔木及小乔、灌木需搭设遮阳网,遮阳网需高出乔木50CM以上,高出灌木30CM以上;

(6)高温季节需增加苗木的喷淋次数,每天至少喷淋两次,避开高温喷水,时间控制在上午10点前,下午3点后,并需控制好苗木下部的需水量;

(7)有条件的区域可以采用雾炮保持空气。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

04. 景观水电

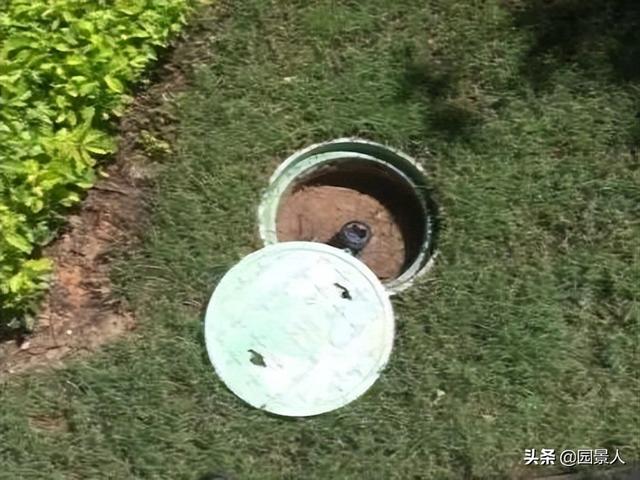

1、取水器

(1)取水器尽量避免设置在灌木中,安装牢固;

(2)取水器位置应结合排水设置,中心距离道路边线50CM内方便取水;

(3)取水器完成高度应略低于草坪,防止后期破坏;

(4)取水器应选择成品安装,混凝土基础低于草坪平面10cm,上散置卵石装饰。

(5)取水器周边如进行硬化处理应平整,接头应居孔中间。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

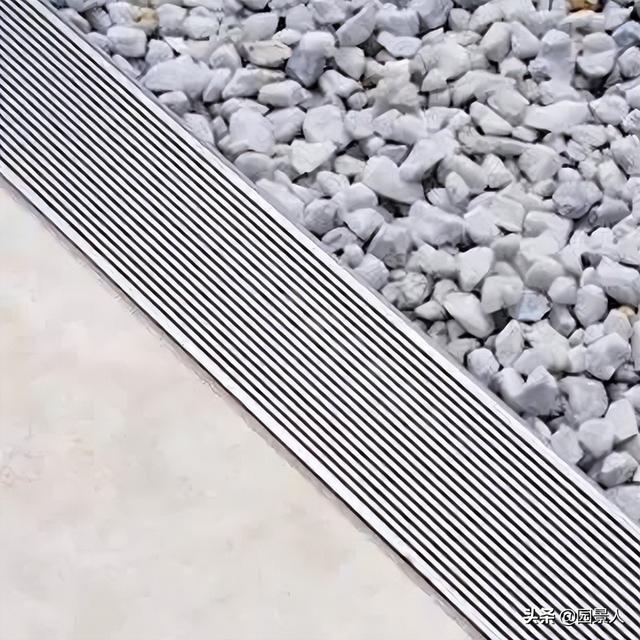

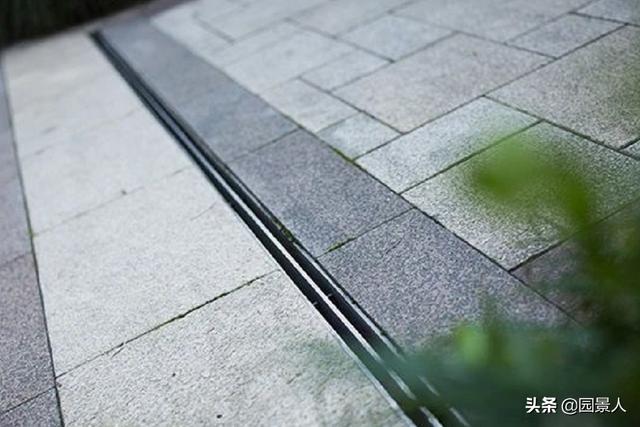

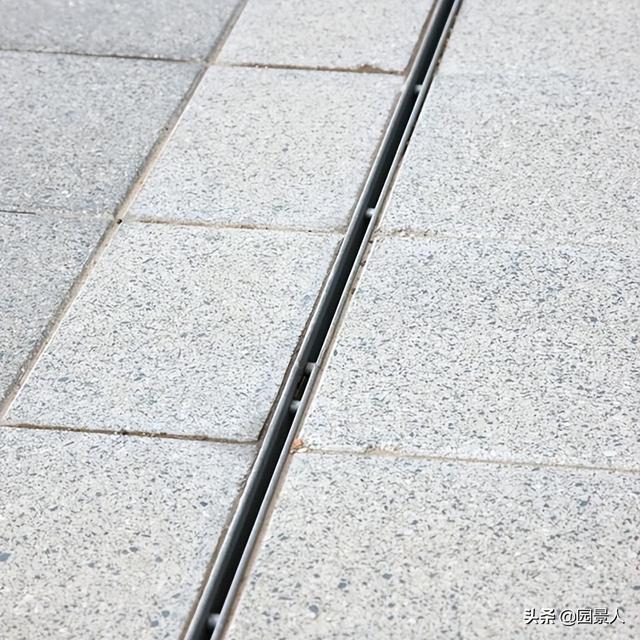

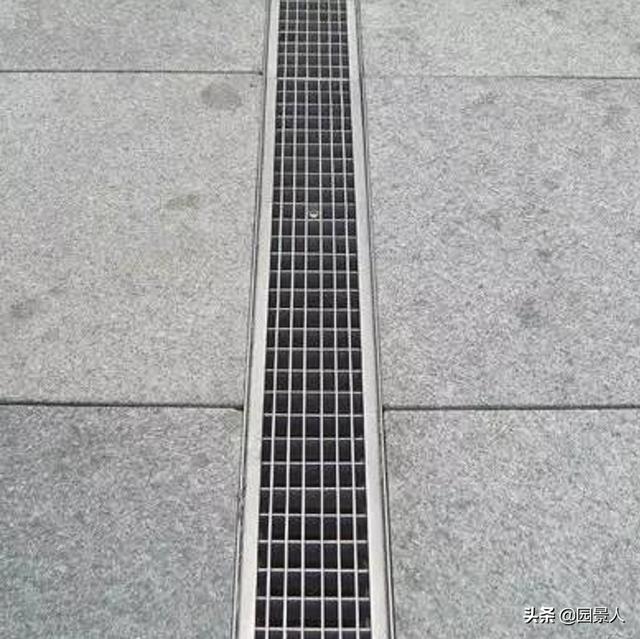

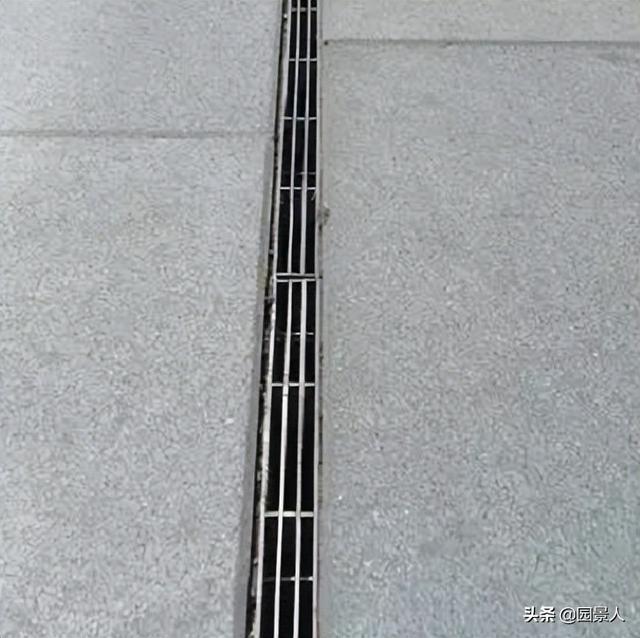

2、景观排水

(1)石材篦子选用为5cm厚材料,上开小于表面积1/5开滤水空;

(2)高分子、篦子设置在绿地紧靠铺装面,低于铺装面1-2cm;

(3)草皮与园路交接处可设置排水沟解决路面排水及微地形排水;

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

(4)排水沟、线性排水须围绕园路进行,线条流畅美观;

(5)雨水篦子应尽量错开行人主路线设置;

(6)雨水篦子材质根据项目定位进行设置,工艺仅供参照。

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

3、景观灯具

(1)主干道灯具安装与道路线形保持一致,并保持安全距离(不低于600MM),不能影响人、车正常通行;

(2)灯具安装牢固、基础结实牢靠、浑然一体;

(3)硬质界面安装时,底座应与铺装界面统一、融合;

杉木支撑杆供应商(杉木杆支撑杆批发)

杉木支撑杆供应商(杉木杆支撑杆批发)

(4)水下灯必须采用内嵌式牢固安装,禁止电线外露,影响美观且时间长后易老化龟裂;

(5)射灯、照树灯等安装要求见光不见灯,照树不照眼,不能直射住户玻璃、阳台等;

(6)草坪灯设置于灌木中时,应考虑灌木生长周期,防止灌木生长过快遮挡灯光;

(7)控制柜设置应隐藏,且方便管理。

杉木支撑杆供应商(杉木杆支撑杆批发)

4、泵坑

(1)旱喷及分离式泵坑的结构需满足结构防水要求(蓄水试验步骤同水景结构);

(2)给水口、溢水口、泄水口的定位,在管道预埋前需进行图纸深化会签,要求做到隐蔽、美观、方便开启(使用时对周边景观铺装或是苗木不会造成破坏);

(3)沙尘较大的地区,泄水口位置可高于池底5CM,预留沉沙池,定期清理池底;

(4)泵坑上方有回水功能时,需安装钢丝滤网后再进行卵石的铺设。

杉木支撑杆供应商(杉木杆支撑杆批发)

分离式泵坑

杉木支撑杆供应商(杉木杆支撑杆批发)

旱喷

杉木支撑杆供应商(杉木杆支撑杆批发)

注:园景人(ID:xyzwin)原创整理,欢迎转载,转载请输入“转载”授权,请注明来源!

创业项目群,学习操作 18个小项目,添加 微信:923199819  备注:小项目

本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 zoodoho@qq.com举报,一经查实,本站将立刻删除。
如若转载,请注明出处:https://www.zodoho.com/13522.html
